maandag 31 maart 2008

Op speciaal verzoek !

Kwaliteit van de foto is helaas niet super.... dat doen we gewoon een keertje overnieuw ....!

Vervolg metselwerk

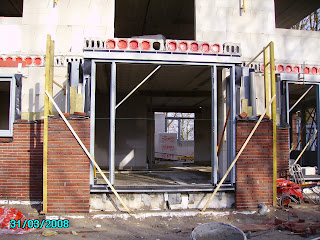

Er is vandaag weer verder gemetseld o.a. aan de voorkant van de erker en de kolom bij de keuken!

Kozijnen zijgevel zitten erin!

zaterdag 29 maart 2008

Grote kozijnen voor- en zijgevel

Gisteren is er ook een begin gemaakt met het plaatsen van de grote kozijnen in de voorgevel en in de zijgevel aan de tuinkant van de woning.

Werkzaamheden 28.03.2008: metselen


Vrijdag is er niet geblogd, maar gelukkig wel gebouwd.....

Zo is er weer een flink stuk gemetseld en nu ook aan de voorgevel.
Verder is er bij de achtergevel een steiger geplaatst, zodat volgende week vanaf de steiger gemetseld kan gaan worden.

vrijdag 28.03.2008 : Anouk @ Gelredome !

Gisteravond geen tijd gehad voor het bijwerken van de weblog....
Ik was namelijk naar het concert van Anouk in het Gelredome in Arnhem!...
Het was in "One Word" grandioos!!
Hierbij een opname van het nummer "Modern World" en een fragment van het slotnummer van de show : "Nobody's Wife"

donderdag 27 maart 2008

Metselen...



Er werd ook weer verder gemetseld vandaag. Het metselwerk aan de zijgevel bij de voordeur wordt minder nauwkeurig en strak gedaan. Dit is niet erg, omdat dit gedeelte van de zijgevel later nog wordt bewerkt met sierpleister.
Middelste foto: detail spouwankers

Zoldervloer gelegd !


Vandaag is de zoldervloer gelegd..... ik was nog net getuige van het leggen van de laatste vloerplaat van de zolder door de grote kraan.
Dit keer werd het kraanwerk uitgevoerd door Wagenborg Nedlift.

Evenals bij het leggen van de verdiepingsvloer werd de kraan ook weer ingezet om allerlei bouwmaterialen én natuurlijk ook het gele bouwkraantje op het "dak" te zetten.

Notitie-BLOK-je !



woensdag 26 maart 2008

Metselen !


Toen we terugkwamen uit Zwolle van ons "badkameravontuur", zagen we dat er inmiddels al een heel stuk van de achtergevel was gemetseld!

Ziet er mooi uit he!!

Isolatiemateriaal

Vandaag is men begonnen met het aanbrengen van het isolatiemateriaal in de spouwen.
Bovendien werd alles in gereedheid gebracht voor het metselen.

Badkamer en tegels

Vanmiddag zijn we op pad geweest voor de badkamer!
De badkamerinrichting hebben we uitgezocht bij Plieger in Zwolle.
Badkamermeubel + spiegelkast: "Hip White" van Detremmerie.
Kranen: "Concetto" van Grohe.
Toiletten van Villeroy en Boch.
Doucheset: "Rainshower" handdouche + glijstang van Grohe.
Handdoekradiator en bad : uit onze oude badkamer!

Voor de badkamertegels zijn we bij Dorgelo , eveneens in Zwolle, geweest.
De tegels waren we eigenlijk zo mee klaar : binnen een uur erin en eruit! Daar hoor je wel eens andere verhalen over!
Toevallig had ik afgelopen weekend in een foldertje hele mooie tegels gezien en die hadden ze bij Dorgelo...... helaas wel heel prijzig, maar ja.... ze zijn wel heel mooi!
De wandtegels en vloertegels voor de badkamer komen uit de serie Terra Maestricht van Mosa.
Middengrijs en antraciet voor de wand en op de vloer de antracietkleurige tegels.

dinsdag 25 maart 2008

Geen weer, (bijna) geen bouw

Afgelopen vrijdag en gisteren lag de bouw stil vanwege Goede Vrijdag en Tweede Paasdag.
Vandaag was er waarschijnlijk ook niet veel activiteit..... het was nl. "apeweer" : sneeuw, hagel, bijna alles wat er maar aan neerslag bestaat kwam naar beneden vandaag.

De enige verandering die vanavond op de bouw viel waar te nemen was, dat het kozijn van de openslaande deuren van de erker er nu in zit!

donderdag 20 maart 2008

Nog meer kozijnen

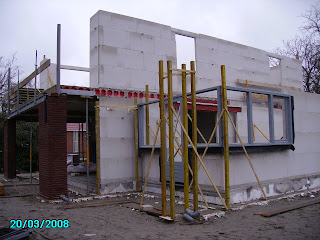

Vandaag zijn er nog meer kozijnen geplaatst, namelijk het kozijn in de voorgevel van het kantoortje, 1 van de zijkozijnen van de erker en de kozijnen en de tuindeur in de keuken.

Je kunt nu ook niet zomaar meer naar binnen lopen, er zijn nu al 3 deuren... en die deuren zitten op slot. Je kunt nu alleen nog naar binnen via de zijgevel in de kamer (wordt straks allemaal ramen en 2 tuindeuren) en door de erker.

woensdag 19 maart 2008

Beloofd is beloofd !

Eén van de trouwe bezoekers van de weblog !

Eerste kozijnen zijn geplaatst !


Vandaag zijn ook de eerste kozijnen geplaatst!
Het betreft de kozijnen van de zijgevel van het kantoortje, het kozijn met de voordeur en de kozijnen en de buitendeur van de bijkeuken.

Lijmen blokken verdieping

Vandaag is een begin gemaakt met het lijmen van de blokken van de binnenmuren van de verdieping. De muren rondom staan nu: het begint al echt op een huis te lijken!
Het lijmen van de blokken wordt door een onderaannemer gedaan: G. Fix uit Wilsum.

Woonkamer !


dinsdag 18 maart 2008

Kimstenen verdiepingsvloer

Vandaag om 17.30 !!! kwam er een busje van een metselbedrijf uit Wilsum met 2 mannen om de kimstenen op de verdiepingsvloer nog even te metselen.
Dit omdat ze dan morgen kunnen beginnen met het lijmen van de blokken van de verdieping!

Regeren is vooruitzien...

Veiligheid


Vandaag is vooral gewerkt aan de veiligheid van de bouwvakkers... Aan de randen van de verdiepingsvloer zijn "hekken" geplaatst.....

Verder is de 2e kolom van het balkon aan de tuinzijde nu klaar!

maandag 17 maart 2008

Verdiepingsvloer ligt erop!


Vandaag, 17 maart 2008, nog geen maand na het slaan van de eerste heipaal op 19 februari j.l., is de verdiepingsvloer gelegd!
Dit is gedaan m.b.v. een 80 tons autoterreinkraan van BKF met een max. masthoogte van ca. 45 m. (Voor de geinteresseerden: klik hier voor de specificaties van deze machine)

De verdiepingsvloer bestaat uit afzonderlijke platen met een overspanning van zo'n 8,5 meter.
We waren helaas geen getuige van het leggen van de verdiepingsvloerplaten, maar we hebben de kraan nog wel aan het werk gezien.
De kraan werd namelijk ook ingezet om de blokken voor de verdiepingsmuren en het gele bouwkraantje bovenop de verdiepingsvloer te zetten.
Daarnaast zijn m.b.v. deze kraan ook de pakketten met gevelstenen alvast rondom de woning in aanbouw geplaatst.
Dat is nog eens economisch gebruik maken van zo'n ongetwijfeld duur stukje gereedschap!

vrijdag 14 maart 2008

Kolommen metselen

Het eerste "schoon" metselwerk is vandaag gedaan. Eén van de twee kolommen waar het balkon van de zijgevel op komt te rusten is vandaag opgemetseld. Deze kolommen herbergen ook hemelwaterafvoeren, waardoor er minder lelijke regenpijpen zichtbaar zijn.

Schuifdeuren tussen kamer en keuken

Op de plaats waar de schuifdeuren tussen de kamer en de keuken komen zijn ijzeren balken aangebracht.

Waar is dat nou weer voor ?

Tussen de gelijmde blokken zijn allemaal pinnetjes gestoken, de spouwankers. Hier wordt straks het isolatiemateriaal "aangespiest" , waarna er een soort dopje op komt, dat weer in de gemetselde buitenmuur bevestigd wordt.
Zo blijft het isolatiemateriaal op zijn plek en ontstaat er verband tussen de binnenmuur en de buitenmuur.

Leermomentje......

woensdag 12 maart 2008

Biddag en storm !



Vandaag lag de bouw stil: het is namelijk biddag voor gewas en arbeid en in sommige plaatsen, waaronder Genemuiden, de thuishaven van onze aannemer, betekent dat een vrije dag.
Het heeft gewoon zo moeten zijn, want er raasde vandaag de hele dag een gigantische storm over het land, dus echt prettig werken was het ook niet geweest vandaag voor de bouwvakkers...

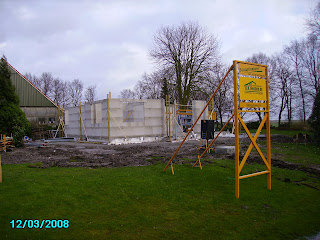

Omdat de storm gisteren al was voorspeld, waren er ook de nodige voorzorgsmaatregelen getroffen op de bouwplaats. Zo zijn er overal extra schoren geplaatst en zijn er hekken gezet om het reeds op het erf aanwezige isolatiemateriaal.

Gisteren is er ondanks de toen ook al stevige wind en pittige buien wel gewoon gewerkt. Zo zijn nu de binnenmuren van het kantoortje op de begane grond ook klaar.
Qua binnenmuren hoeft er nu ook eigenlijk niet zo heel veel meer te gebeuren op de begane grond, omdat de complete zijgevel en een stuk van de voorgevel in de woonkamer bestaat uit glas van vloer tot plafond.

maandag 10 maart 2008

Voordeur !

Vandaag is er weer een partij kozijnen gebracht door timmerfabriek Troost.
Bovendien is de voordeur ook "in the pocket". En dat, terwijl wij in de veronderstelling waren dat we nog een voordeur uit moesten kiezen.....
We zullen wel te laat geweest zijn .....
Soms is het ook wel gemakkelijk om niet te hoeven kiezen, vooral in een periode dat je al zoveel keuzes móet maken!

Betonmortelsilo

Inmiddels staat er ook een grote betonmortelsilo op het erf. Op die silo staat dat de opening dag en nacht vrij toegankelijk moet zijn..... Ze werken dus gewoon ook s'nachts door bij Heutink... vandaar dat het allemaal zo snel gaat!!
En ja.... ook aan de Sluitgatweg moeten de containers gewoon naar de weg, 1x per 2 weken op maandagmorgen!

Metselen binnenmuren begane grond




Vandaag is gestart met het metselen, nou ja metselen: lijmen van de blokken voor de binnenmuren van de begane grond.
De muren van de keuken en de bijkeuken zijn al bijna klaar! Met zulke grote blokken schiet dat natuurlijk ook best wel op....

De blokken voor de 1e en 2e verdieping zijn vandaag ook aangevoerd. Op de blokken staat niet alleen onze naam afgedrukt, maar ook de bestemming van de blokken, dus begane grond, 1e verdieping of 2e verdieping!

vrijdag 7 maart 2008

kimstenen gemetseld

Vandaag zijn de kimstenen gemetseld. Dat is een laag stenen helemaal langs de rand van de begane grond vloer. De laag stenen wordt uiteraard onderbroken op de plaatsen waar buitendeuren komen. (zoals hier op de foto de voordeur)
Rond de middag was het klaar. De specie moet nu eerst drogen. Na het weekend wordt er dan begonnen met het lijmen van de blokken van de muren die bovenop de kimstenen komen

Je kunt nu al goed de verschillende vertrekken van de begane grond onderscheiden. Dat lijkt erg klein allemaal!
Volgens Harry, de uitvoerder, is dat altijd het geval. Als de vloer er ligt lijkt de oppervlakte van de woning klein. Als de muren opgemetseld worden geeft het weer een ruimer beeld. Dat hopen we dan maar !

donderdag 6 maart 2008

Sponsoring....


Vandaag niet zoveel aandacht voor de bouw....vanwege de regen was er ook weinig activiteit trouwens.
We hadden ook weinig tijd verder, want Irene had een springwedstrijd in Genemuiden (of all places..).
Eén van de sponsoren was dé aannemer, KK Heutink BV en de eerste hindernis van het klassieke parcours was een geel-groene Heutink-hindernis zo ontdekten we tijdens het parcours-verkennen.

Het klassieke parcours ging bij Irene en My Lady niet zo goed helaas, ze werden uitgebeld na 3 weigeringen voor de één-a-laatste hindernis.
Het progressief parcours reden ze foutloos, de tijd was niet geweldig maar toch nog goed voor een 6e prijs ! (van de 24 combinaties)
Aannemer Kees (Heutink) ... sinds kort ook into paarden, vertelde hij.... was nog getuige van de prijsuitreiking en de ereronde.

De kozijnen staan klaar ! (05.03.2008)

Nog een staaltje van strakke planning. Gistermorgen zijn ook de kozijnen aangeleverd door Timmerfabriek Troost uit Nieuwleusen. Deze werden gebracht op het moment dat de grote kraan er nog was, zodat de kraan het pakket met kozijnen en buitendeuren nog even mooi vlak bij de woning kon zetten !

Begane-grond vloer ligt erin/erop ! (05.03.2008)


Gisteren, 5 maart 2008, is de begane grond vloer erin/erop gelegd. Met een grote kraan werden de vloerelementen over de domeinschuur heen getild naar de plaats van bestemming.
Ik was nog net getuige van het leggen van de laatste 2 delen!
Toen de kraan bijna klaar was, stond er ook al een betonauto klaar ivm het vullen van de sleuven tussen de vloerelementen.
Wat een organisatie en een planning ligt hier allemaal aan ten grondslag : de juiste materialen én de juiste mensen in de juiste hoeveelheden en aantallen op het juiste tijdstip bij elkaar te brengen.
Knap hoor!
